מתכננים שלד לבית או לפרויקט?קבלן שלד רשום – ייעוץ והצעת מחיר מפורטת לפי התוכניות שלכם

📞 053-3525727

בניית ממ"ד בבית פרטי היא הקמה של חדר מבטון מזוין לפי הנחיות פיקוד העורף – בשטח של 9 מ"ר נטו לפחות, עם דלת וחלון הדף ופתחי אוורור תקניים. ב-My Sheled אנחנו מבצעים את שלב השלד של הממ"ד לפי תוכנית מהנדס מאושרת, בבית חדש או בתוספת לבית קיים. הצעד הראשון: שולחים לנו את התוכניות, ואנחנו בודקים את ההיתכנות וחוזרים עם הצעת מחיר מפורטת.

המציאות הביטחונית בישראל הפכה את המרחב המוגן לחלק בלתי נפרד מכל פרויקט בנייה. כאשר ניגשים אל פרויקט של בניית ממד, אין מקום לפשרות. מדובר במבנה אשר נועד להציל חיים, ולכן רמת הדיוק ההנדסית, איכות החומרים וההקפדה על התקנים הם קריטיים. חברת מיי שלד, המתמחה בעבודות שלד לבתים פרטיים ופרויקטים מסחריים, מובילה סטנדרט הנדסי קפדני המבטיח ביצוע מדויק ובטוח. התהליך דורש ידע מעמיק, החל משלב התכנון הראשוני ועד ליציקות הבטון הסופיות, תוך פיקוח צמוד על כל פרט.

התקנים המחמירים של פיקוד העורף

כל תהליך של בניית חדר ממ"ד חייב לעמוד בדרישות חוק ההתגוננות האזרחית ובתקנות פיקוד העורף. התקנות מגדירות במדויק את שטח החדר המינימלי, עובי הקירות, סוג הבטון, וכמות הפלדה הנדרשת לזיון. אי עמידה בתקנים אלו לא רק מסכנת חיים, אלא גם תמנע קבלת טופס 4 לאכלוס המבנה.

הקפדה על תקני פיקוד העורף אינה המלצה, אלא דרישת סף הנדסית המבטיחה עמידות מרבית בפני הדף ורסיסים בשעת חירום.

בנוסף, יש להתקין מערכות סינון אוויר, חלונות הדף אטומים לגזים ודלתות פלדה מיוחדות. תכנון מוקדם ימנע עיכובים מיותרים מול הרשויות ויבטיח מעבר חלק של כל הביקורות ההנדסיות בשטח.

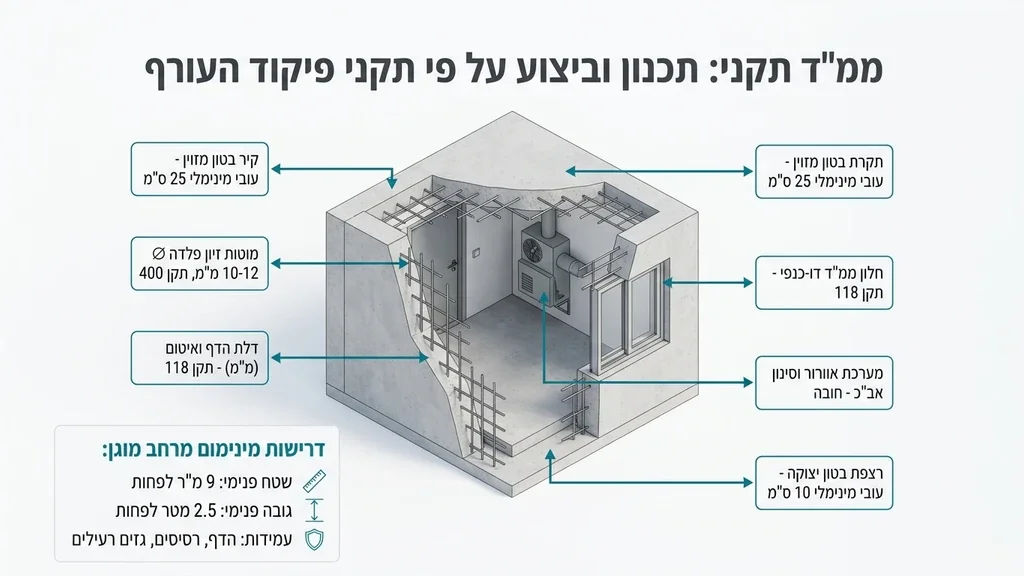

תוכניות אדריכליות עבור בניית ממד

שלבי העבודה המרכזיים בדרך למרחב מוגן

ביצוע בניית ממ"ד דורש סנכרון מושלם בין אדריכל, קונסטרוקטור וקבלן הביצוע. התהליך מורכב ממספר שלבים עוקבים שכל אחד מהם דורש אישור לפני המעבר לשלב הבא:

  • תכנון ורישוי: הגשת תוכניות אדריכליות וקונסטרוקטיביות לאישור פיקוד העורף והוועדה המקומית.
  • עבודות ביסוס: חפירה, קידוח כלונסאות או יציקת רפסודה, בהתאם לדרישות מהנדס הקרקע.
  • טפסנות וברזלנות: הרכבת תבניות היציקה ושזירת רשתות הפלדה בצפיפות גבוהה.
  • התקנת מסגרות: קיבוע דלת ההדף, חלון ההדף וצינורות האוורור לפני היציקה.
  • יציקת בטון: שימוש בבטון ב-300 ומעלה, תוך רטט מתמיד למניעת חללי אוויר.

מדוע קריטי לבחור קבלן מוסמך ומנוסה?

לא כל קבלן שיפוצים רשאי או מסוגל לבצע עבודות שלד מורכבות. כאשר מחפשים My Sheled קבלן שלד, מקבלים מעטפת מקצועית של קבלן רשום המכיר את התקנות על בוריין. קבלן לבניית חדר ממ"ד חייב להיות בעל ניסיון ספציפי בקריאת תוכניות קונסטרוקציה מורכבות, הבנה בסוגי בטון שונים, ויכולת ניהול צוותים מקצועיים בשטח.

עבודה עם גורם לא מקצועי עלולה להוביל לפסילת היציקה על ידי מכון התקנים, מה שיגרור עלויות עצומות של הריסה ובנייה מחדש. שקיפות מלאה מול הלקוח ופיקוח הנדסי צמוד הם המפתח להצלחת הפרויקט.

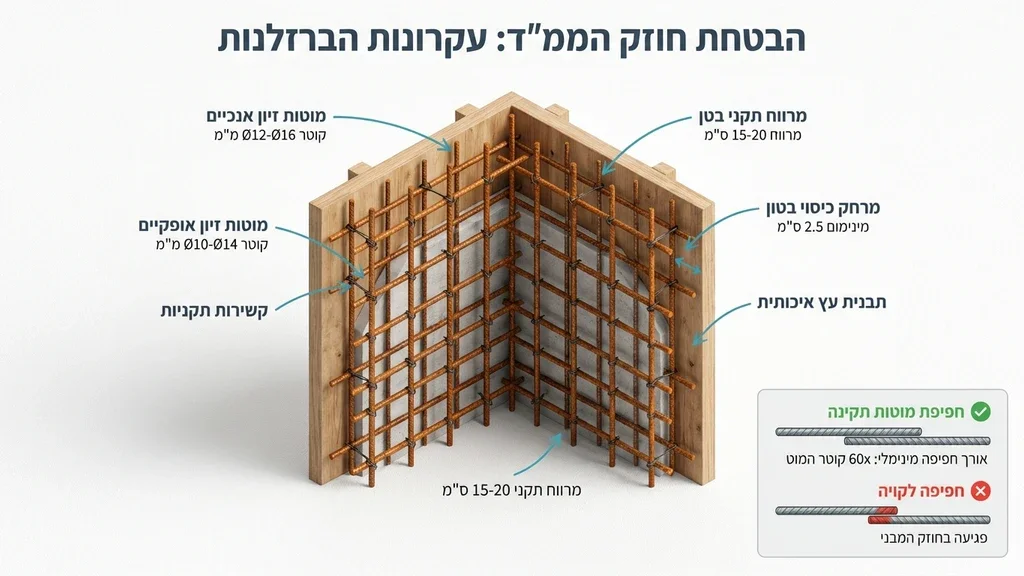

עבודות ברזל וטפסנות בתהליך בניית חדר ממ

הערכת לוחות זמנים עבור בניית חדר ממד

כדי להבין טוב יותר את משך הפרויקט של בניית חדר ממד, חשוב להכיר את השלבים ואת משך הזמן המשוער לכל אחד מהם. הטבלה הבאה מציגה הערכת זמנים לפרויקט סטנדרטי:

שלב בפרויקט משך זמן משוער דגשים מקצועיים
תכנון וקבלת היתרים 2 עד 6 חודשים תלוי ברשות המקומית ובאישור פיקוד העורף.
עבודות עפר וביסוס כשבוע בדיקת מעבדה לקרקע לאחר החפירה.
טפסנות, ברזל ויציקה 2 עד 3 שבועות הקפדה על אשפרת הבטון (הרטבה) לאחר היציקה.
גמרים והתקנות כשבועיים טיח, ריצוף, חשמל והתקנת מערכת סינון אוויר.

דגשים הנדסיים קריטיים בשלבי היציקה

יציקת הקירות והתקרה היא רגע האמת של הפרויקט. הניסיון ההנדסי של חברת מיי שלד מראה כי הכנה מדוקדקת לפני הגעת מערבלי הבטון מונעת כשלים מבניים חמורים.

מניעת סגרגציה בבטון

סגרגציה היא מצב שבו מרכיבי הבטון נפרדים זה מזה, מה שיוצר כיסי אוויר או חללים בקיר הממוגן. כדי למנוע זאת, חובה להשתמש בויברטור בטון מקצועי המוחדר ליציקה בשלבים. פעולה זו מבטיחה שהבטון יעטוף לחלוטין את רשתות הברזל וימלא כל חלל בתבנית.

אשפרה נכונה

לאחר היציקה, מתחיל תהליך האשפרה. יש להרטיב את הבטון במשך מספר ימים כדי למנוע התייבשות מהירה מדי שעלולה לגרום לסדקים. בטון שאינו עובר אשפרה כהלכה מאבד עשרות אחוזים מחוזקו הסופי.

יציקת קירות בטון והתקנת מסגרת דלת הדף

הערכת עלויות ומרכיבי תקציב

כאשר מתכננים בניית ממד, חשוב להבין ממה מורכבת העלות הכוללת. התקציב אינו מסתכם רק ביציקת הבטון, אלא כולל מעטפת שלמה של שירותים ואגרות. ראשית, יש לקחת בחשבון את עלויות התכנון: שכר טרחה לאדריכל, מהנדס קונסטרוקציה ויועץ קרקע. שנית, אגרות הבנייה המשולמות לרשות המקומית. החלק הארי של התקציב מופנה כמובן לביצוע עצמו, הכולל חומרים יקרים כמו ברזל ובטון, עבודת כפיים מיומנת, והתקנת מערכות ייעודיות כמו דלת וחלון הדף ומערכת סינון אוויר תקנית. תכנון פיננסי מדויק ימנע הפתעות תקציביות בהמשך הדרך.

כמה עולה לבנות ממ"ד בבית פרטי?

לפי מחירון מידרג, שמבוסס על נתוני עבודות שבוצעו בפועל ומפורסם ללא מע"מ, אלה טווחי המחירים המקובלים להוספת ממ"ד לבית פרטי (מחירון בניית ממ"ד במידרג):

רכיב או גודל טווח מחיר (לא כולל מע"מ)
ממ"ד בשטח 9 מ"ר 118,000–168,500 ש"ח
ממ"ד בשטח 12 מ"ר 136,000–197,500 ש"ח
מחיר למ"ר 13,000–16,500 ש"ח
מתוך זה: שלד הבטון והביסוס 80,000–130,000 ש"ח
דלת הדף (התקנה) 7,000–12,000 ש"ח
חלון ממ"ד (התקנה) 3,500–7,000 ש"ח
מערכת סינון אוויר 4,000–7,000 ש"ח
תכנון 4,600–7,500 ש"ח
פיקוח קונסטרוקטור 2,000–3,500 ש"ח
גמר פנים 12,000–21,000 ש"ח

הטווח הרחב נובע מגודל החדר, ממיקומו ביחס לבית הקיים, מהגישה למגרש ומרמת הגמר. שלד הבטון הוא הרכיב הגדול בתקציב, ולכן כדאי לקבל עליו הצעת מחיר מפורטת שמפרידה בין הביסוס, הקירות, התקרה ואביזרי המיגון.

מהו ממ"ד ולמה הוא כל כך חשוב?

הממ"ד הוא חדר שתוכנן במיוחד כדי להגן על יושביו מפני פגיעות הדף ורסיסים בזמן מלחמה, ירי טילים או רעידת אדמה. להשוואה מפורטת בין ממ"ד, ממ"ק ומקלט, ראו ממ"ד או מקלט – מה ההבדל.

בשונה ממקלטים או ממ"קים (מרחבים מוגנים קומתיים), הממ"ד נמצא בתוך הדירה עצמה, נגיש מיידית, וכולל דלת וחלון ממוגנים, קירות בטון עבים, תקרה מחוזקת, אוורור תקני והכנה לאספקת חשמל ותקשורת.

הממ"ד לא רק מציל חיים – הוא גם משדרג את ערך הנכס, מעלה את תחושת הביטחון, ולעיתים משמש כחדר שינה, חדר עבודה או אזור אחסון – גם בימי שגרה.

מהם התקנים המחייבים בבניית ממ"ד?

פיקוד העורף פרסם תקן מפורט (תקן ישראלי 4420) שמגדיר את כל הדרישות ההנדסיות, המבניות והבטיחותיות לממ"ד תקני.
בין הדרישות הבולטות:

  • קירות ותקרה מבטון מזוין בעובי מינימלי (20-25 ס"מ לפחות)

  • תקרה מחוזקת לעמידה בהדף של פיצוץ ישיר

  • פתחי אוורור תקניים (תריסים, ונטות ומסנני אוויר)

  • חלון ודלת ממוגנים לפי התקן (פלדה בעובי מתאים, עם מנגנון נעילה)

  • נקודות חשמל, תאורה, תקשורת ומים – מותאמות למצב חירום

  • מרחב מינימלי בהתאם למספר הנפשות בדירה

הקפדה על התקנים היא קריטית – לא רק לצורך קבלת היתר בנייה וטופס 4, אלא בראש ובראשונה להגנה אמיתית על החיים.

טיפים חשובים מהשטח

  • התקינו את הדלת והחלון בשלב היציקה, לא אחרי – כך מבטיחים אטימה מלאה.

  • שימו לב לניקוז המים – גם בממ"ד חשוב להוסיף שיפוע קל לניקוז.

  • אל תחסכו בחומרי הגלם – בטון חזק וברזל איכותי יכולים לעשות את ההבדל בזמן אמת.

  • בדקו את הממ"ד מול פיקוד העורף לפני הגמר – כך תמנעו עיכובים בקבלת האישור.

  • נצלו את הממ"ד גם ביום-יום – הפכו אותו לחדר שינה, חדר משחקים או משרד ביתי.

הממ"ד הוא חדר אחד – אבל אולי החשוב ביותר בבית. הוא צריך להיבנות בדיוק לפי התקן, תוך הקפדה על כל פרט – כי אין מקום לטעויות כשמדובר בהגנה על חיים.

בחירה בקבלן שלד שמבין את המשמעות של הממ"ד, שמכיר את הדרישות, ושיודע לבצע את העבודה בלי פשרות – היא הבסיס לבנייה נכונה ובטוחה.

את כל שלבי העבודה בפועל תמצאו במדריך בניית ממ"ד בבית פרטי.

תכנון נכון למניעת ליקויי בנייה עתידיים

מרחב מוגן אינו רק מקלט לשעת חירום, אלא משמש לרוב כחדר שינה, משרד או חדר משחקים ביומיום. לכן, יש לתת דגש רב על איטום ובידוד. קירות בטון נוטים לייצר עיבוי בחורף, ולכן יש ליישם פתרונות בידוד תרמי המאושרים על ידי פיקוד העורף. כמו כן, תשתיות חשמל ותקשורת חייבות לעבור דרך צינורות ייעודיים אטומים לגזים.

הפתרונות המקצועיים של מיי שלד מבטיחים שילוב מנצח בין בטיחות מקסימלית בשעת חירום לאיכות חיים גבוהה בשגרה. ליווי מלא משלב התכנון ועד למסירת המפתח מבטיח שקט נפשי, תוך עמידה בסטנדרטים ההנדסיים הגבוהים ביותר, ללא פשרות על איכות הביצוע והחומרים.

שאלות נפוצות

האם ניתן לבנות ממ"ד ללא היתר בנייה?

ככלל, בניית ממ"ד מחייבת היתר בנייה מהרשות המקומית ואישור של פיקוד העורף לתוכניות. עם זאת, בבית צמוד קרקע של עד שתי קומות קיים מסלול מהיר שמאפשר לבנות ממ"ד בפטור מהיתר בנייה, בתנאי שהתכנון נעשה על ידי מהנדס או אדריכל מורשה, שהממ"ד בשטח של 9 מ"ר נטו לפחות ושמתקבל אישור פיקוד העורף. המסלול נקבע בהוראת שעה שתוקפה עד 25 באוקטובר 2026. מינהל התכנון ביקש להאריך אותה עד סוף 2028, אבל נכון לתחילת נובמבר 2026 לא פורסמה הארכה רשמית, ולכן לפני תכנון ממ"ד במסלול הזה יש לוודא מול הוועדה המקומית שהמסלול עדיין פתוח, ואם לא – להגיש בקשה להיתר בנייה רגיל (פירוט התנאים בכל-זכות). בנייה ללא היתר ושלא במסגרת הפטור היא עבירה על חוק התכנון והבנייה.

מהו הגודל המינימלי הנדרש עבור חדר ממוגן?

על פי תקנות פיקוד העורף העדכניות, השטח הפנימי המינימלי (נטו) חייב להיות לפחות 9 מטרים רבועים. כמו כן, רוחב החדר המינימלי לא יפחת מ-2.60 מטרים.

כמה זמן לוקח תהליך הבנייה בפועל בשטח?

מרגע קבלת ההיתרים ותחילת עבודות השטח, משך הביצוע אורך לרוב בין 4 ל-6 שבועות. זמן זה כולל את עבודות הביסוס, הטפסנות, יציקות הבטון, זמני ההמתנה לאשפרה, וביצוע הגמרים.

האם חובה להתקין מערכת סינון אוויר?

כן. בכל בנייה חדשה של מרחב מוגן קיימת חובה להתקין מערכת אוורור וסינון אוויר תקנית, המאושרת על ידי מכון התקנים, כדי לספק הגנה מפני איומים בלתי קונבנציונליים.
